中央空调系统清洗


XX项目中央空调系统清洗方案

目录

一、项目概况

二、施工组织结构

三、施工技术及质量保证措施

四、施工准备的方法和措施

五、施工保障措施

六、工期保障措施

七、现场管理措施

八、清洗施工流程

九、清洗施工工艺

、施工中的安全保障计划

十一、消毒的步骤和技术要求

、施工中的有效防护计划

、施工中的注意事项

、施工中的文明保障控制措施

、施工中的环境保障控制措施

、紧急情况的处理措施、预案以及抵抗风险的措施

、二次污染的防护

、与业主及相关单位的配合、协调、管理、服务方案



施工方案

一、项目概况

1、项目名称

XX机场集团办公楼中央空调系统清洗消毒项目

2、工程地点

XX省XX市XX区XXXXXXXX号

3、清洗项目内容

3.1、风管面积:  4850.9  空调风机盘管:  166  新风机组  14  台新风口  165  送回风口332

3.2、项目内容组件:风机盘管、风管、新风机组、空调风柜、回风过滤网、回风箱、回风口、送风口

4、工期要求

工期:20天。

5、工作任务计划

1、具体施工计划需要与采购人沟通协商、根据采购人需求及实际情况制定确定后方可进场清洗施工。开工日期根据甲方通知为准。

2、甲方具体通知施工时间时,乙方将马上把周进度施工计划详细表提前递给甲方,每周施工将结束时提前两天或每周五把新的周施工计划表和进度表递交给甲方,施工期间施工作业内容发生改变时,使甲方能够了解施工进度情况。乙方并且在每天施工结束时以短信或微信的形式向甲方汇报施工进度情况及清洗消毒对比效果,使甲方时时能够了解掌握施工进度情况。

6、项目作业人员配置计划

本工程实际施工人员暂定8人。

每个施工队的人员安排如下:

项目经理1名;

安全员1名;

空调机组清洗技工2名;

送回风口、散流器及风量调节阀清洗技工2名;

风管、风机盘管清洗技工2名;


7、设备数量

本次工程使用中央空调通风系统清洗设备贰套。

  如果清理难度大,施工进度慢,我公司会考虑增加设备及人员。

8、公司质量方针

诚心安全精心,让顾客满意。

科学创新高效,促企业发展。

9、本次项目质量目标

1)一次清洗合格率达100%,服务安全率达100%,合同履约率100%。

2)风管清洗后,达到每平方米风管内表面积尘量小于1.0克,部件清洗后无残留污染物检出。

3)消毒后的风管内细菌总数、真菌总量的清除率90%,致病病毒被清除。

4)施工清洗前后,进行影像对比,并由工程部组织其他相关部门验收

二、施工组织结构

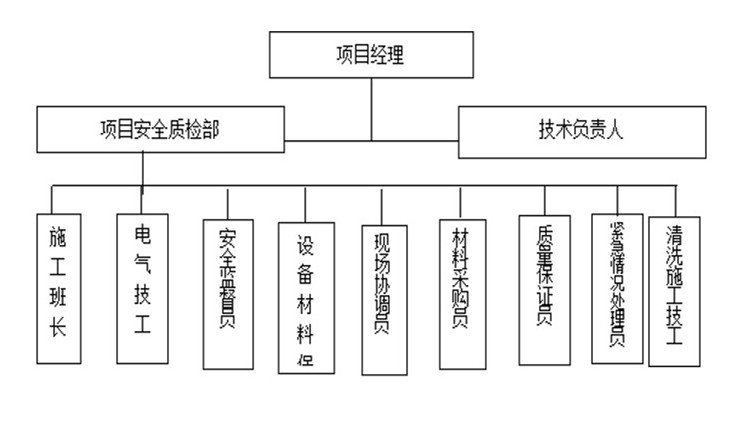

1、施工现场人员组织结构

现场施工人员:项目经理和安全员2名、技术负责人1名,施工技工5名。



2、现场施工人员的职责及素质

1)项目经理的职责及素质:

A. 具有暖通、中央空调工程项目的管理与实践经验。

B. 根据工程要求和公司的任务书、做好项目组织计划工作、了解施工方案和对方案提出修改意见。

C. 根据施工方案的要求,做好施工前的准备及施工管理工作。

D. 负责整个清洗工程方案实施,以及现场组织、协调和管理工作。

E. 根据工程进展情况,及时调整施工现场的人力、物资和设备的分配,掌握工程进度。

F. 及时调整和修改施工方案,并及时上报上级主管;

G. 全面负责工程的质量管理,严格执行国家、行业有关施工规范,创造优质工程;

H. 做好工程成本控制和相关的监督管理,努力降低施工费用,提高经济效益;

I. 协调好业主单位的业务关系,尊重对方的意见和建议,接受其指导、监督和检查;

J. 负责施工人员、设备的安全、确保工程顺利进行;

K. 负责工程验收的准备、组织工作,保证工程能高质量、按期交给甲方;

L. 负责工程竣工结算和竣工报告的编制。

M. 当出现特别重大(Ⅰ级)突发公共卫生事件和重大(Ⅱ级)突发公共卫生事件时,及时通知卫生部门和甲方。

2)项目工程师的职责及素质:

A. 具有暖通、中央空调工程理论基础和实践经验。

B. 负责清洗工程电气、施工安全、材料、设备保管及施工人员的安排。

C. 负责各施工段的作业进度计划,全面负责施工现场的管理;

D. 组织各班组严格按施工方案进行施工,配合质检人员作好施工质量管理;

E. 调配各作业班组的劳动力,协调各作业面的施工进度;

F. 明确各道工序的工艺、技术要求,监督各作业班组按施工方案施工;

G. 负责监督、督促各作业现场文明施工,保持现场整洁、文明、严肃;

H. 负责施工现场的工具、设备、材料的管理,退场时监督现场清理和复原。

3)质量保证员的职责及素质:

A. 熟悉暖通、中央空调工程的特点、技术特点,熟悉相关技术执行标准及验收标准;

B. 负责施工现场清洗质量的检验与验收工作。在技术人员指导下,执行质量管理规定和工程的质量监督;

C. 按工程验收标准对各道已完工序进行验收和认可;

D. 经常检查各工段是否按工艺要求进行施工,发现问题时有权停工整改;

E. 记录施工中出现的质量问题并及时报告有关负责人,监督返工和处理质量问题;

F. 和技术人员一起分析质量问题产生的原因并提出改进施工工艺意见和建议;

G. 对现场的材料、配件和设备进行质量检验,对不符合要求的材料、配件和设备有权拒绝进场、使用。

4)技术负责人的职责:

负责整个工程施工的技术问题。具有丰富的工程施工经验,对工程施工过程中出现的问题及时上报项目经理。

5)电气技工职责:

负责施工现场设备用电。具有丰富的实际工作经验,有国家承认的操作证。经常对所有设备进行维护和漏电检查。

6)安全监督员的职责:

负责巡视施工现场日常工作安全的防范以及设备的安全。

7)设备材料保管员的职责:

负责清洗设备及材料的进出库管理 和库存管理,保证库存设备的完整。

8)材料采购员的职责

负责施工现场材料的采购及设备的管理,保证设备的完整。要求熟悉工程所需的材料及设备。

9)清洗施工班长职责:

负责清洗设备的操作及施工人员的分配。

10)清洗施工技工的职责:

负责通风管道的开孔及清洗设备的操作。工程后恢复的工作;

11)紧急情况处理员的职责:

发生紧急情况时向项目经理汇报,并在第一时间对紧急情况进行有效处理。

12)现场协调员的职责:

负责与业主及相关单位就清洗施工情况进行配合、协调。

三、施工技术及质量保证措施

四、施工准备的方法和措施

五、施工保障措施

六、工期保障措施

七、现场管理措施

八、清洗施工流程

九、清洗施工工艺

、施工中的安全保障计划

十一、消毒的步骤和技术要求

、施工中的有效防护计划

、施工中的注意事项

、施工中的文明保障控制措施

、施工中的环境保障控制措施

、紧急情况的处理措施、预案以及抵抗风险的措施

、二次污染的防护

1、 凡在施工现场清洗下来的施工垃圾要密封、装袋,并集中暂存在甲方指定的场所。

2、 由专职材料员负责记录袋装垃圾数量,并做好袋装垃圾登记。

3、 对污染物进行分类摆放,并做好标识。

4、 公司指派专人对袋装垃圾进行消毒,消毒方式为使用含氯消毒剂直接浇洒在积尘和垃圾上,至其完全湿润为止。

5、 对垃圾的消毒处理由项目经理负责进行记录。

6、 由项目经理负责垃圾的装运和处理。

十八、与业主及相关单位的配合、协调、管理、服务方案



为了与工程部及相关单位更好的配合、协调、管理、服务,公司设立专门的现场协调员与工程部及相关单位进行联系。



1、 施工前

1) 现场协调员与甲方配合并协调现场提供设备的存放,以解决清洗设备、工具、易耗品的临时储藏。

2) 现场协调员与甲方配合并协调检查风管周围的电源、零线、地线等电线,并做好记号,切不可误碰。

3) 现场协调员与甲方配合并协调将自行配制的安全合格配电箱,按照甲方指定的地方接线。

4) 现场协调员与甲方配合并协调解决施工现场水源和污水处理的具体事宜。

5) 现场协调员与甲方配合并协调解决施工现场垃圾临时存放和处理的具体事宜。

6) 现场协调员与甲方配合并协调解决施工现场人员和设备垂直运输的具体事宜。

7) 现场协调员与甲方配合并协调解决施工人员的施工现场出入证件的办理。

8) 现场协调员与甲方配合并协调解决施工人员的施工现场出入时间的确定。

9) 协调员与甲方配合并协调解决施工过程中需要遮盖的工作区域和用品。

10) 现场协调员与甲方配合并协调施工前的周计划和月计划表报备确保乙方可以正常施工,避免窝工现场发生。



2、 施工中

1) 现场协调员与甲方配合并协调解决施工过程中出现的问题,如空调设备运行问题,施工进度安排问题,施工现场管理问题等。

2) 现场协调员与甲方配合并协调解决施工过程中风管开口位置的选择和记录,避免下次施工时重复开口

3) 现场协调员与甲方配合并协调解决施工过程中甲方对风管清洗质量自检的具体事宜。

3、 施工后

1) 现场协调员与甲方配合并协调解决施工结束后垃圾处理的具体事宜。

2) 现场协调员与甲方配合检查施工结束后场馆空调设备是否正常运行、器械和场地是否完好,场馆环境卫生是否达标。
